"La hora de Vipassana ha llegado a muchos lugares en el mundo. Durante muchos años, estudiantes devotos de diversos países han trabajado arduamente para que el Dhamma esté disponible a otros. Ahora, con el establecimiento de muchos centros alrededor del mundo, sus esfuerzos están dando frutos.
Los centros son escuelas que enseñan un solo tema: Dhamma, el arte de vivir".
S. N. Goenka
Aquí os mostramos un vídeo inspirador sobre la historia y el Master Plan de Dhamma Sacca.
Dhamma Sacca somos todos de Dhamma Server en Vimeo.
Para la ejecución de estos proyectos futuros la Fundación Dhamma Sacca no cuenta de momento con los fondos necesarios. Si te gustaría colaborar con este significativo proyecto puedes hacerlo a través de tu servicio en este enlace o mediante colaboración pinchando aquí. (Usuario: oldstudent - Contraseña: behappy)
"Los centros de meditación Vipassana no son clubes diseñados para el disfrute de sus miembros. No son templos en los que se celebran ceremonias religiosas. No son lugares para socializar. No son comunidades en las que los miembros de una secta pueden vivir aislados del mundo exterior, según sus propias reglas peculiares. Los centros son, en cambio, escuelas que enseñan una sola materia: Dhamma, el arte de vivir". - S. N. Goenka

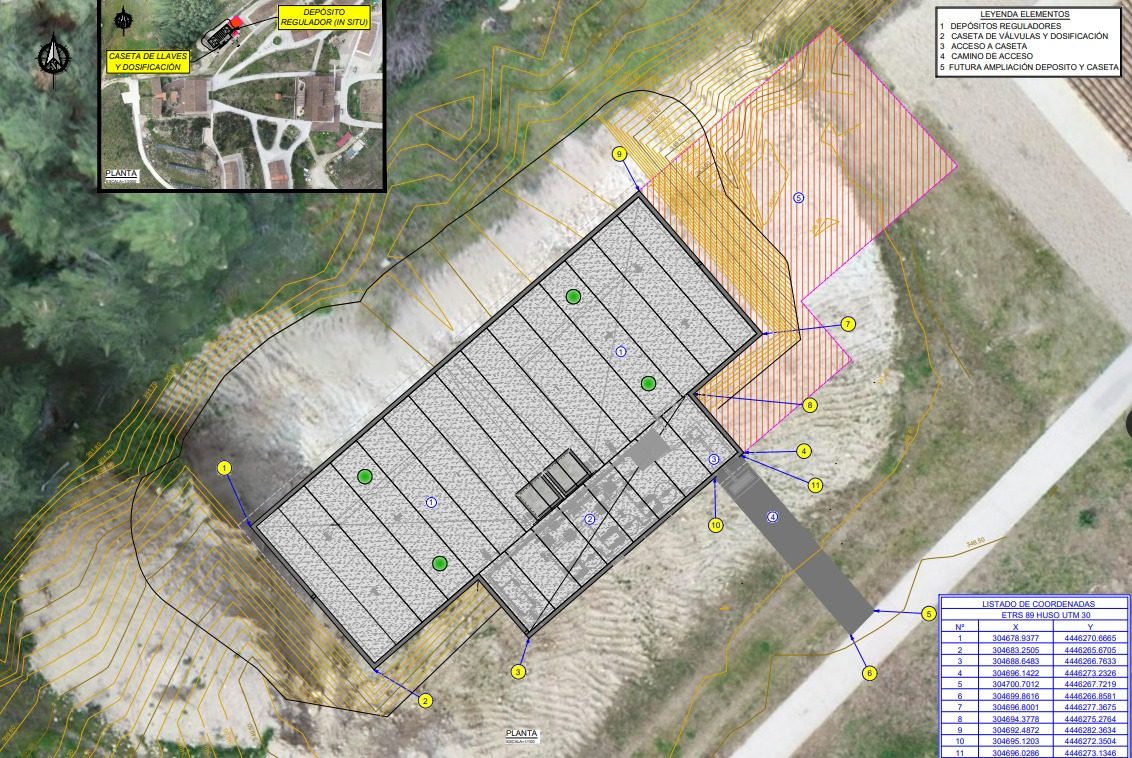

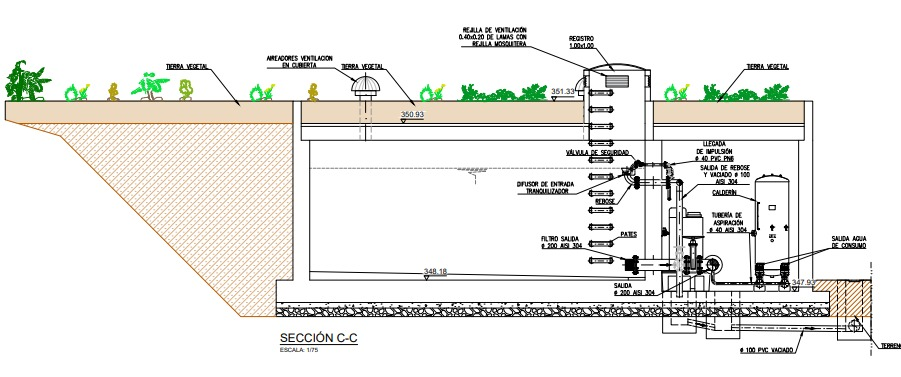

Se han contratado los servicios de una ingeniería especializada en instalaciones de agua para redactar un proyecto para la construcción de dos depósitos de 100m³ cada uno y una caseta de instalaciones anexa que permita albergar los equipos de bombeo y distribución de agua. El objeto de estos depósitos será garantizar el consumo de agua a lo largo de los cursos de diez días y también permitirnos regar en los periodos de sequía.
Fecha estimada: 2026
Coste: 350.000€
La ejecución de los nuevos depósitos irá acompañada de un sistema electrónico de control y gestión automático del agua de todo el centro. Para ahorrar costes energéticos en el llenado de los depósitos y estudiar la tendencia de los niveles de agua en los pozos, para poder anteponernos a situaciones críticas en momentos de máxima sequía.
Fecha estimada: 2026

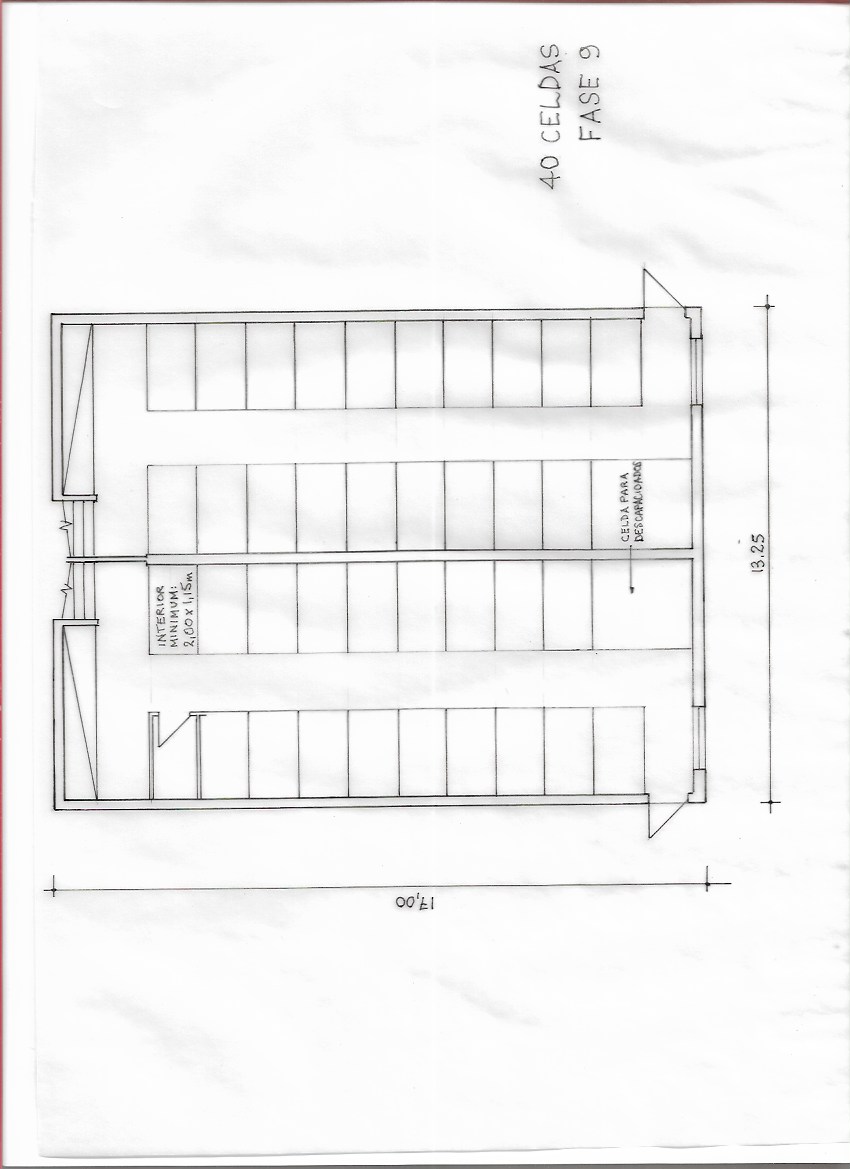

Actualmente se ha elaborado un boceto de cómo quedarían las salas para los discursos en inglés y otros idiomas, ubicadas justo en el hueco que queda entre la entrada de los vestíbulos de hombres y mujeres. Una planta bajo estas salas albergará las 20 celdas de meditación mujeres y otras tantas para hombres plnificadas, proporcionando unas condiciones ideales para la práctica para los estudiantes antiguos.
Fecha estimada: 2026
Los estudiantes que deseen compartir sus méritos con otros, donando para estos proyectos
pueden hacerlo pinchando en el siguiente enlace
Para obtener más información también puedes dirigirte al email: tesoreria@sacca.dhamma.org

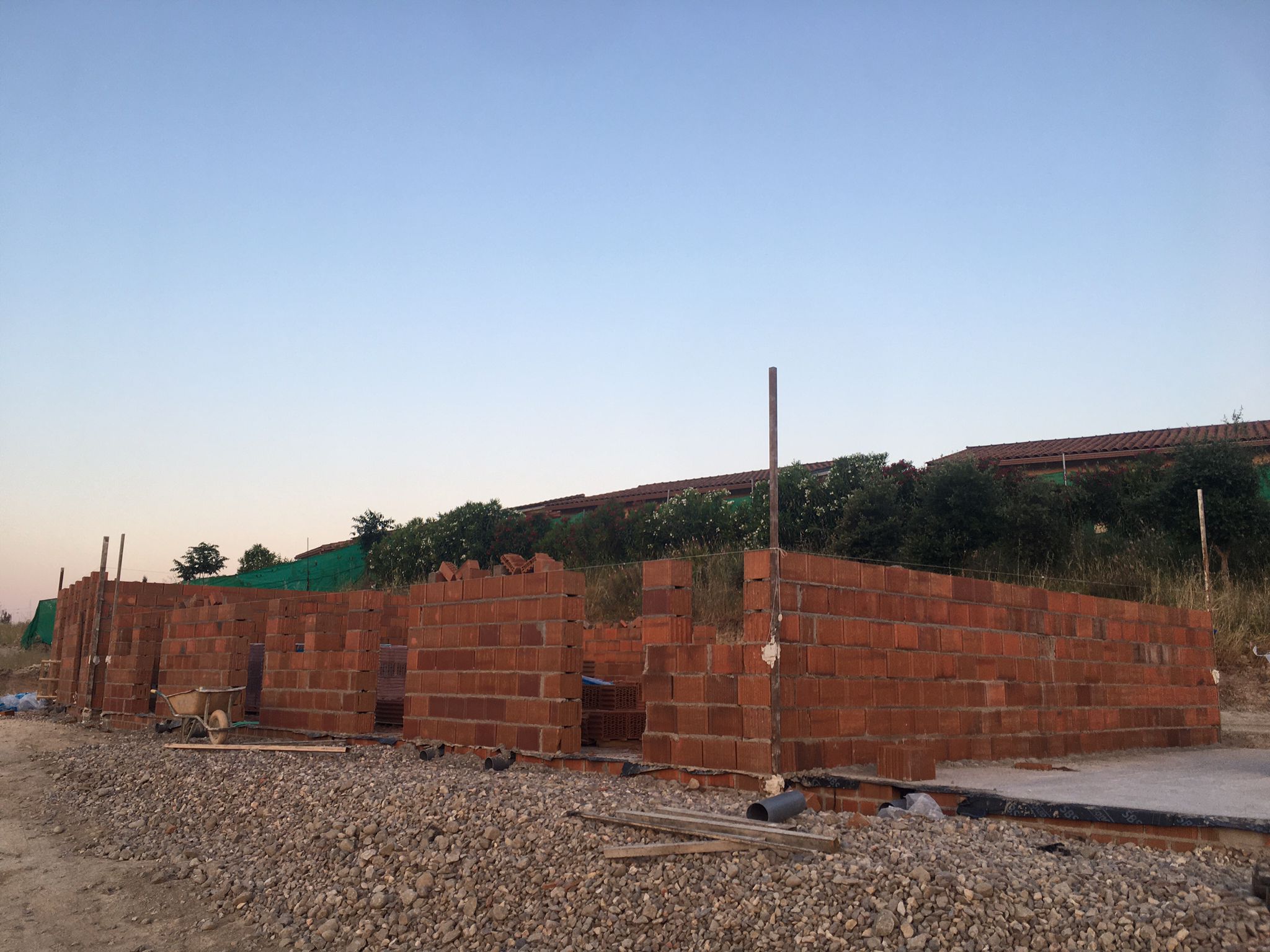

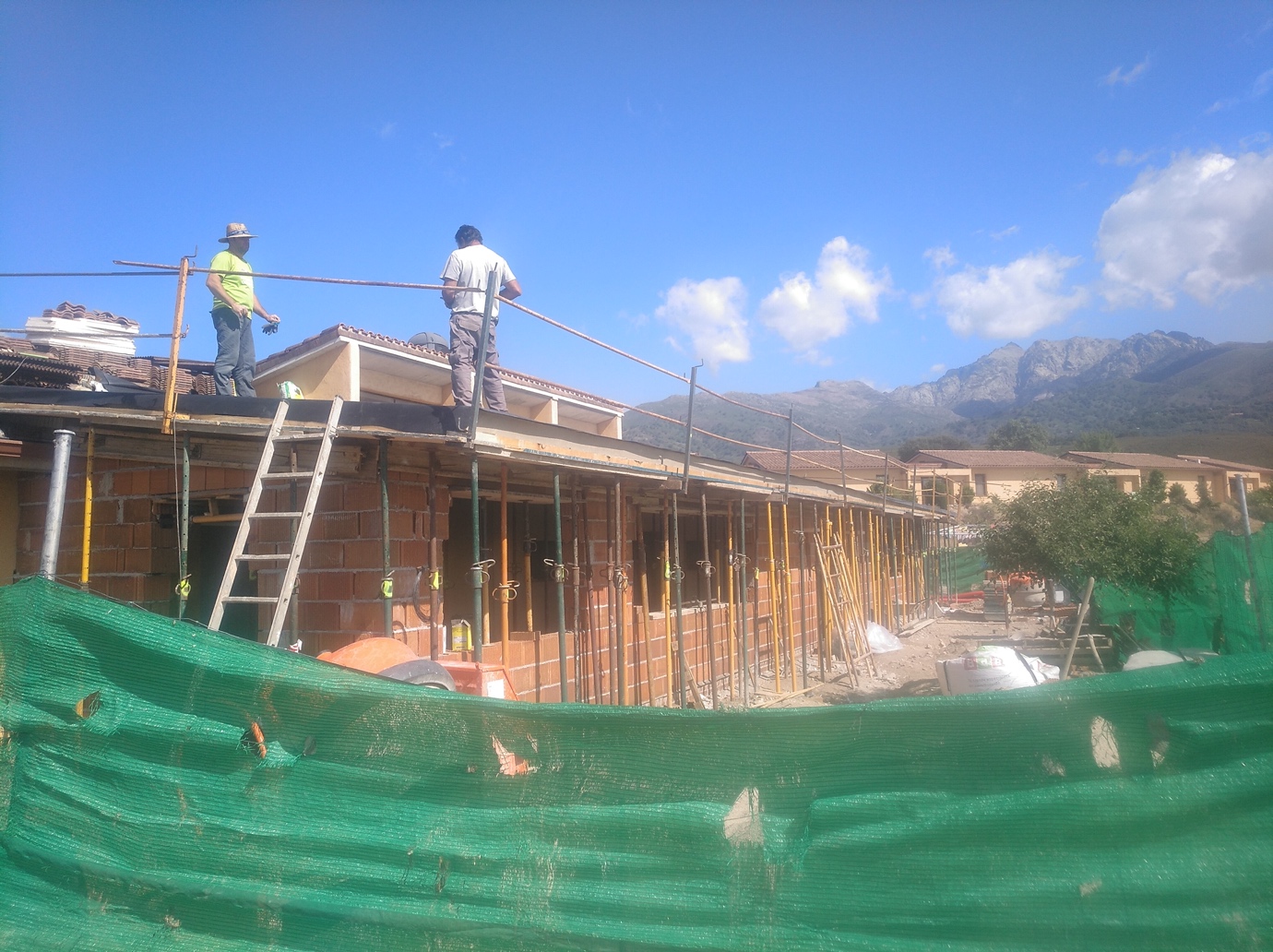

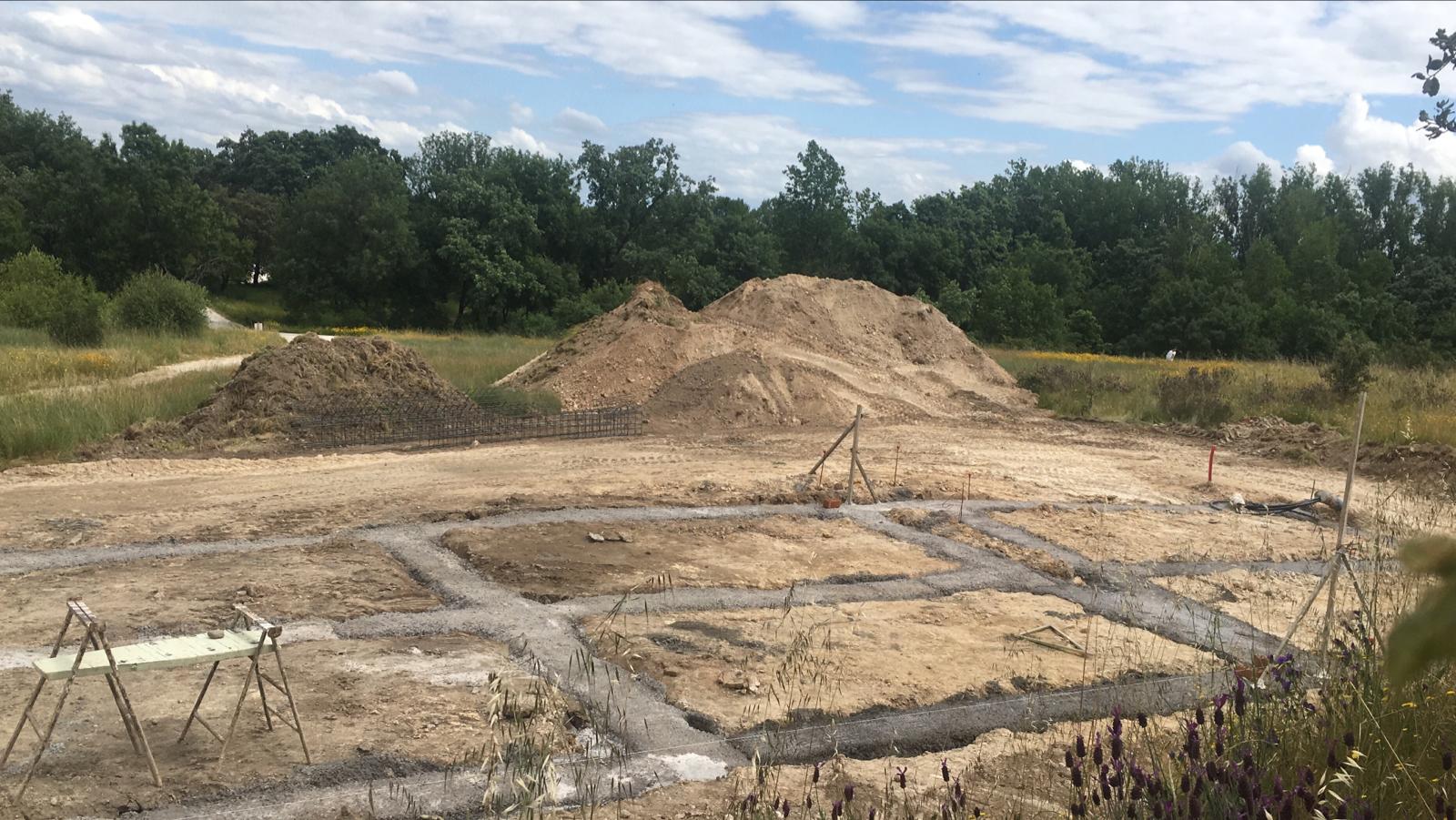

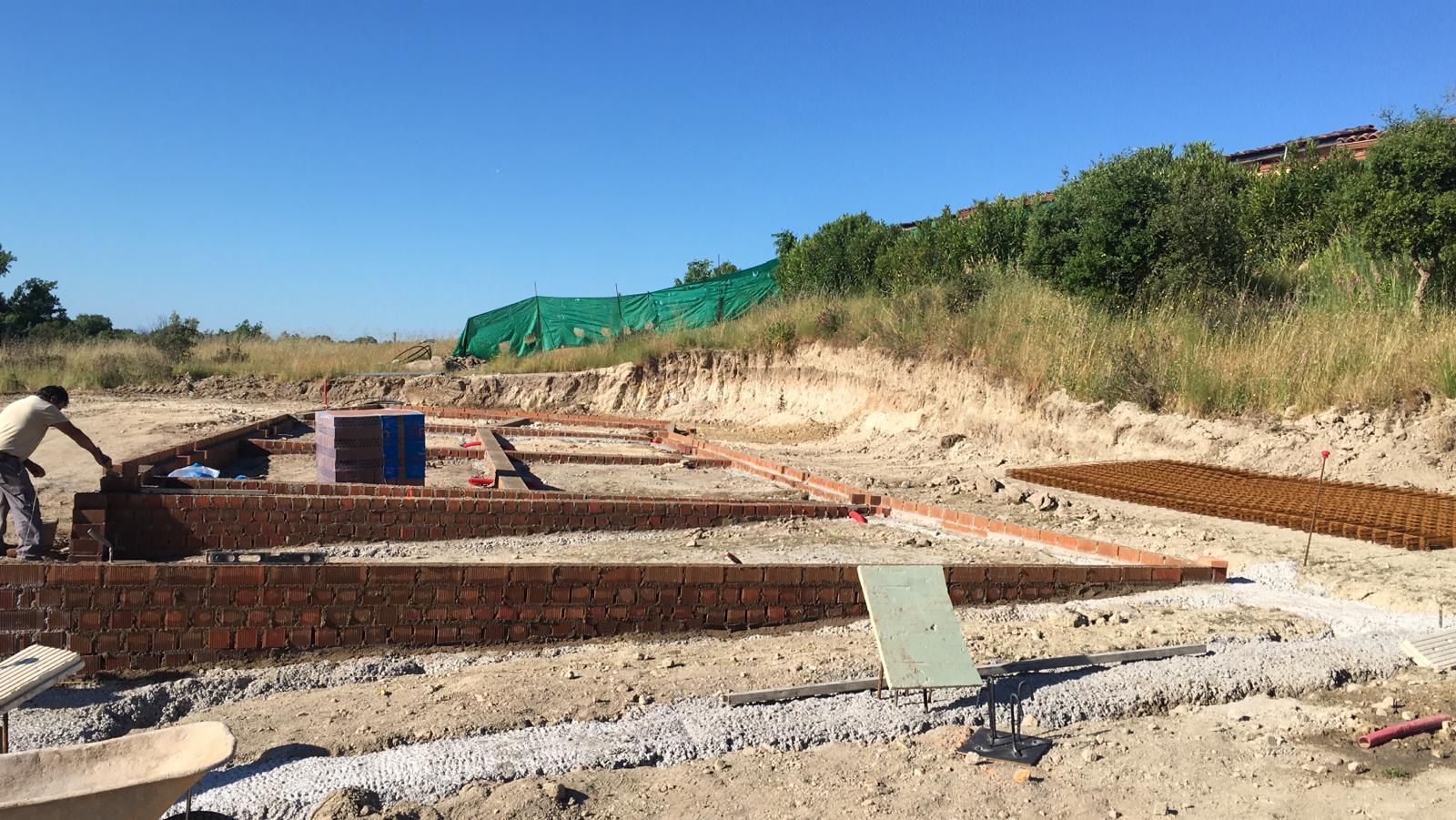

La fase 8 del proyecto incluye la construcción de 12 habitaciones individuales para servidores, oficina y caseta de geotermia con un presupuesto de 520.000€. Se presentó la documentación ante el departamento municipal correspondiente, y se comenzó a trabajar en mayo de 2025, actualmente se cuenta con parte del presupuesto lo que permite el inicio de la construcción.
Fecha: desde enero de 2025
Coste: 520.000€

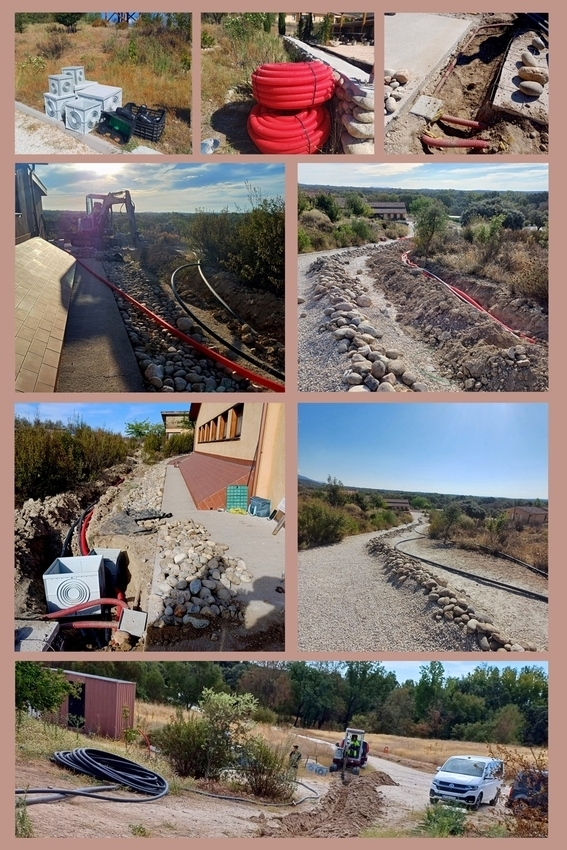

Se ha trabajado durante el 2024 en la instalación de un anillo cerrado con tubos enterrados para el sistema de riego. Desde este anillo se conectarán todos los circuitos de riego para asegurar el agua a toda nuestra finca. Este sistema de riego se alimentará de los depósitos de agua que están en estudio. El anillo principal está casi terminado.
Fecha: desde 2024
La bomba de evacuación se colocará junto a la ya existente, trabajando de manera alternativa y servirá para garantizar que en caso de averia de alguna de ellas, el servicio que prestan no se vea interrumpido.
Fecha: desde enero de 2025

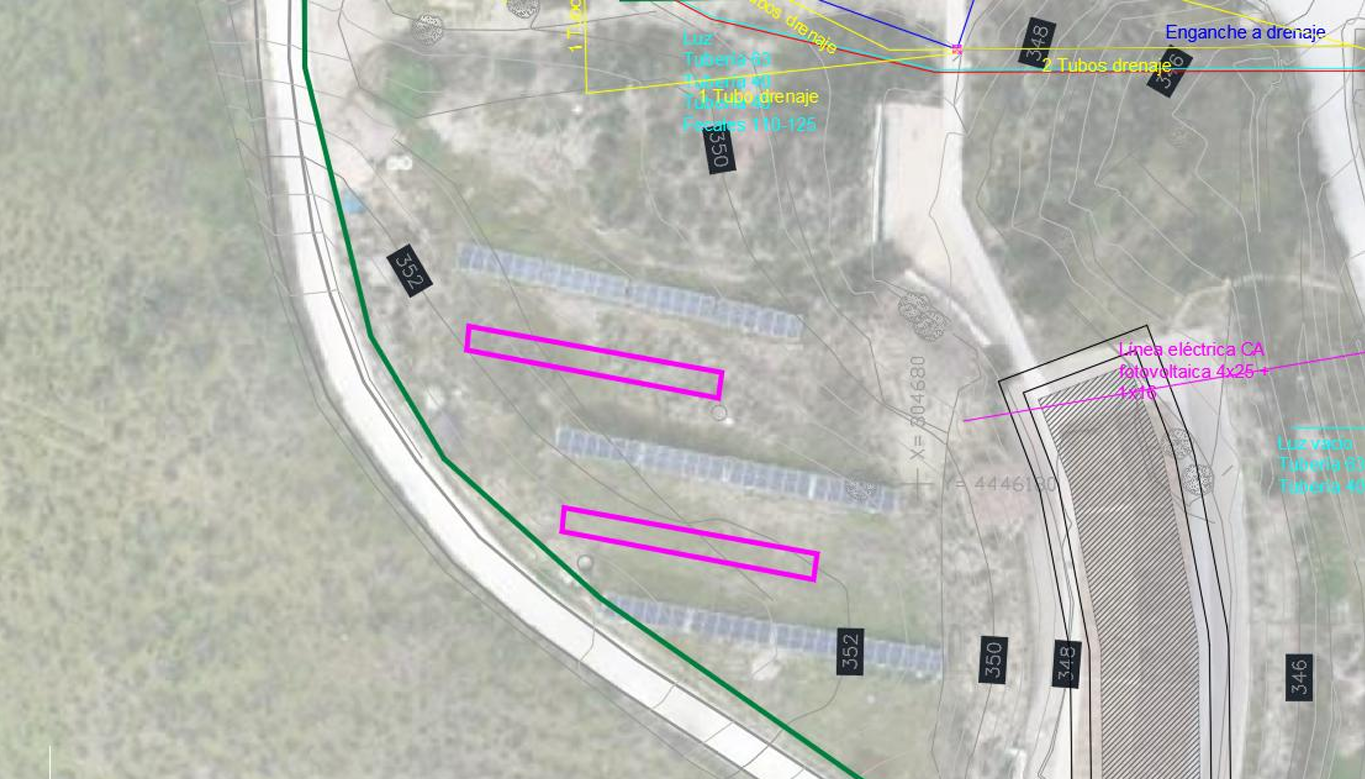

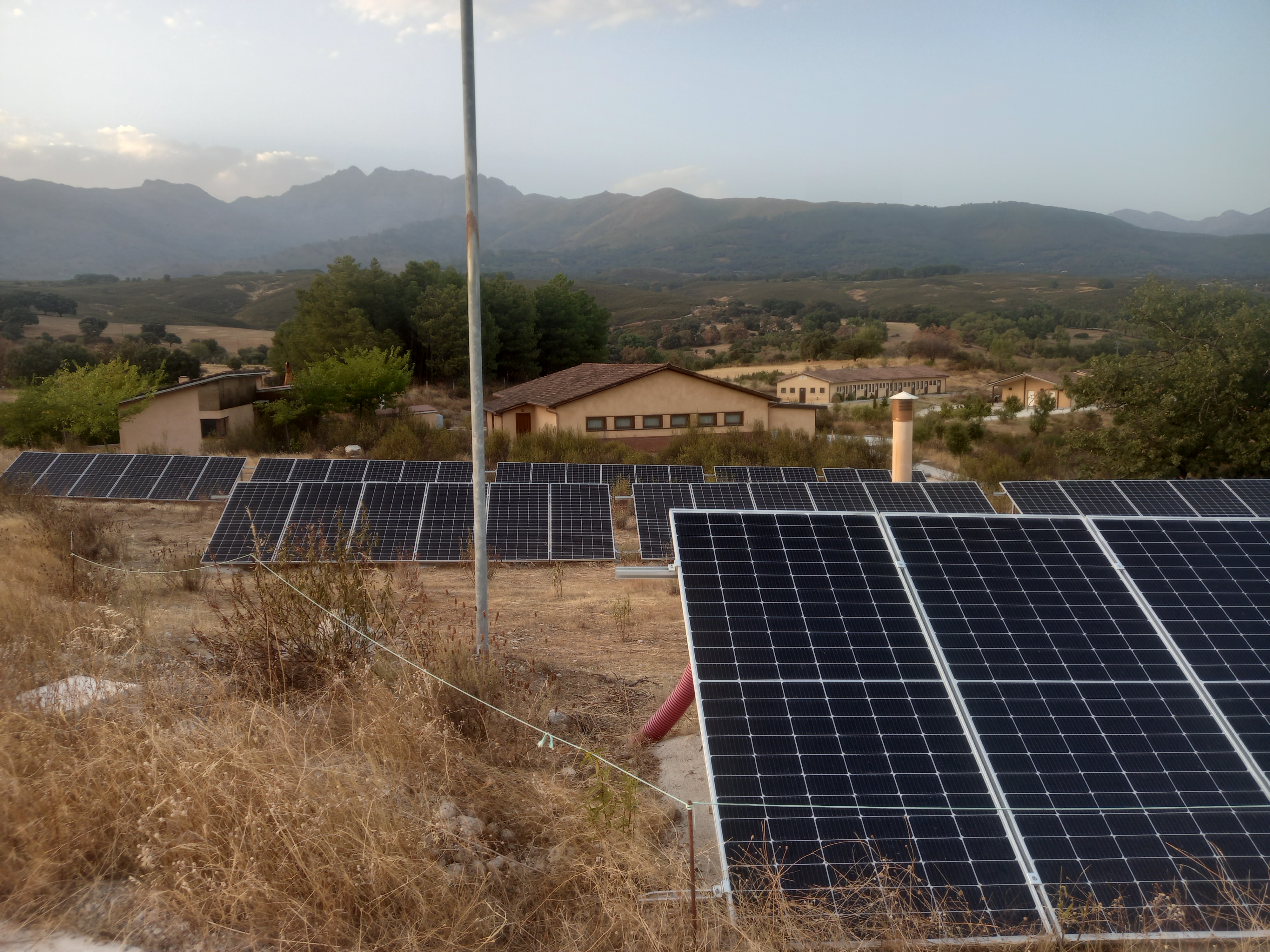

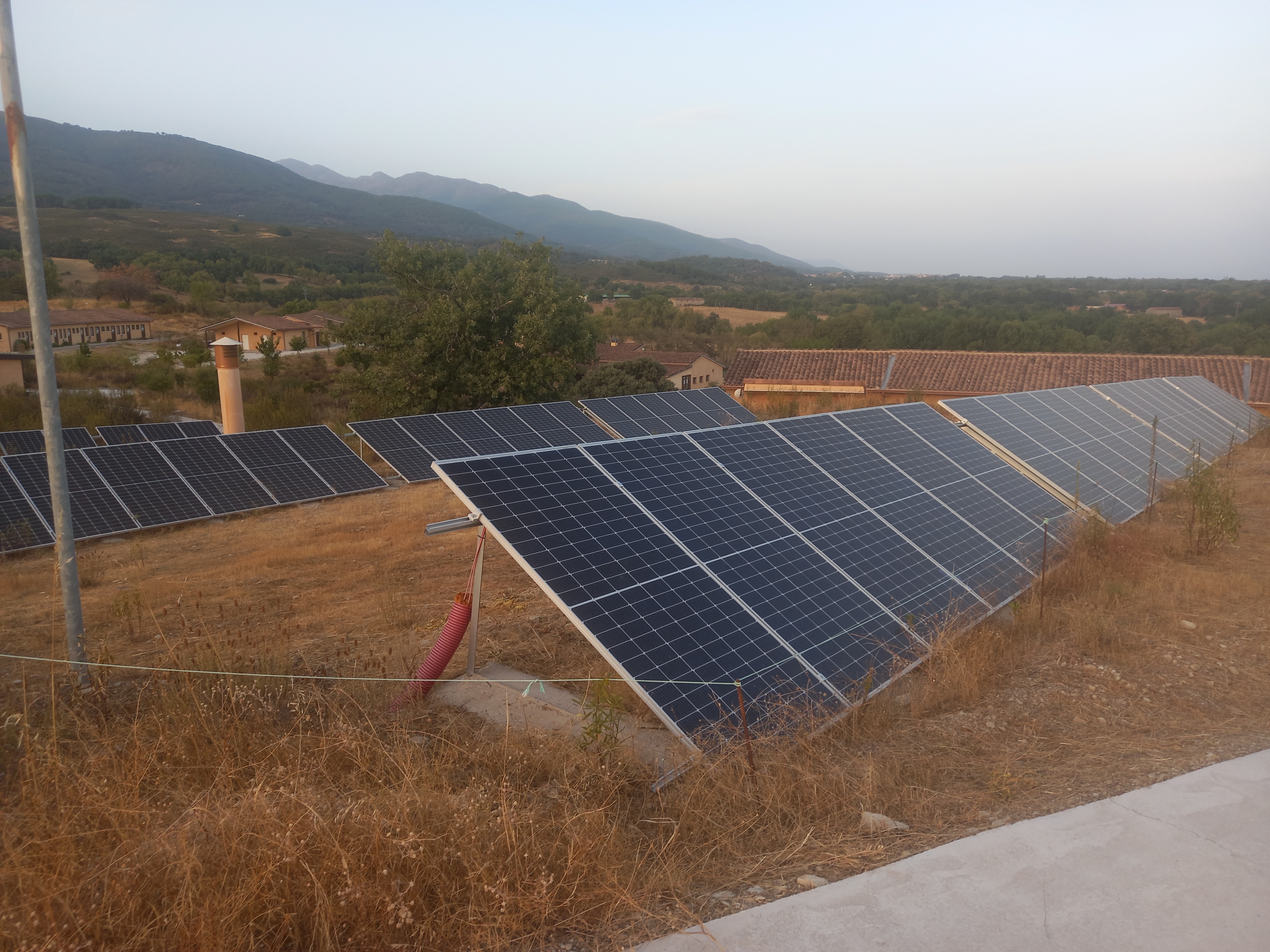

En total, se colocarán 36 nuevas placas que se ubicarán en la misma zona de las ya instaladas. Con ello, se pasará de 72 a 108 placas solares. Esto permitirá un incremento en la producción de un 50%, y con ello se aumentará de los 30MWh actuales a 45MWh, suponiendo un incremento del autoconsumo del 33% al 52%, algo más de la mitad de las demanda total actual del centro. Además, se ha procedido a cubrir con tela antihiervas todo el solar para evitar que el crecimiento de las plantas dé sombra a las placas. El coste de la inversión en la nueva instalación asciende a 20.000€. Esta inversión supondrá un ahorro anual de 5.000€ en consumo. Por lo tanto, se prevé la amortización de la inversión en un periodo de 4 años. Así mismo, el Patronato ha encargado un estudio para valorar la posible instalación de un generador de gasoil que pueda cubrir el suministro eléctrico del centro durante un periodo prolongado de tiempo, es decir, para casos excepcionales como el reciente “apagón” general que afectó a toda la península.
Fecha estimada: 2026
Coste: 20.000€
Para paliar el grave problema de riego sobre todo en la época veraniega, se ha instalado un sistema de riego integral que aporte agua a todo el centro. Con un presupuesto de 45.000€, está dividido en 3 fases.
La primera fase: Cuenta con un presupuesto de 15.000€, se está llevado a cabo el soterramiento de una arteria principal con 500 m de tubo que incluye además de para el riego, un sistema contraincendios consistente en un anillo que cubre todo el centro.
Fecha: de enero 2023 a diciembre de 2024
Coste: 45.000€

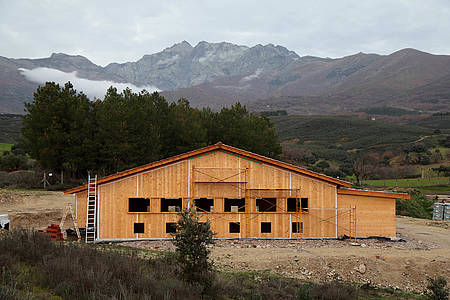

Construcción del edificio de servidoras que cuenta con 12 habitaciones individuales con baño cada una, y con el mobiliario necesario para su uso normal, también la instalación del equipo de geotermia para dar calor y refrigerar las habitaciones, lavandería y comedores de servidoras, ha contado con un presupuesto de 400.000 €. Finalmente, el coste Integral del edificio ha sido de 380.000€ incluido mobiliario y accesorios.
Fecha: de enero 2023 a diciembre de 2024
Coste: 380.000€

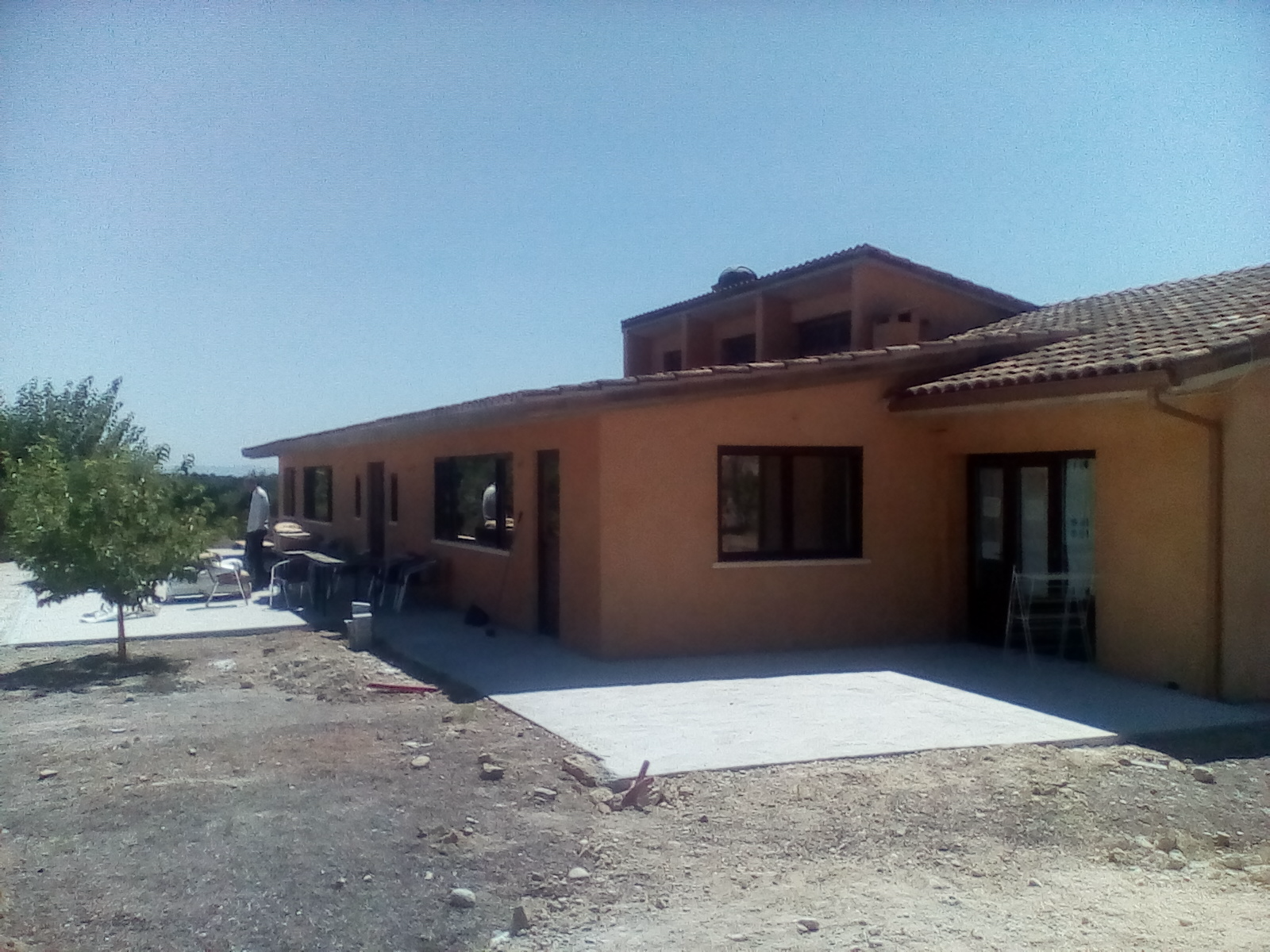

Durante mayo a diciembre de 2023 se inició y finalizó con un presupuesto de 215.000€ la fase 6, consistente en la construcción del comedor de servidoras y servidores, que incluyen sus respectivos cuartos de baño. Cuentan con una superficie útil de 78,75 m2 y construida de 91,25 m2.

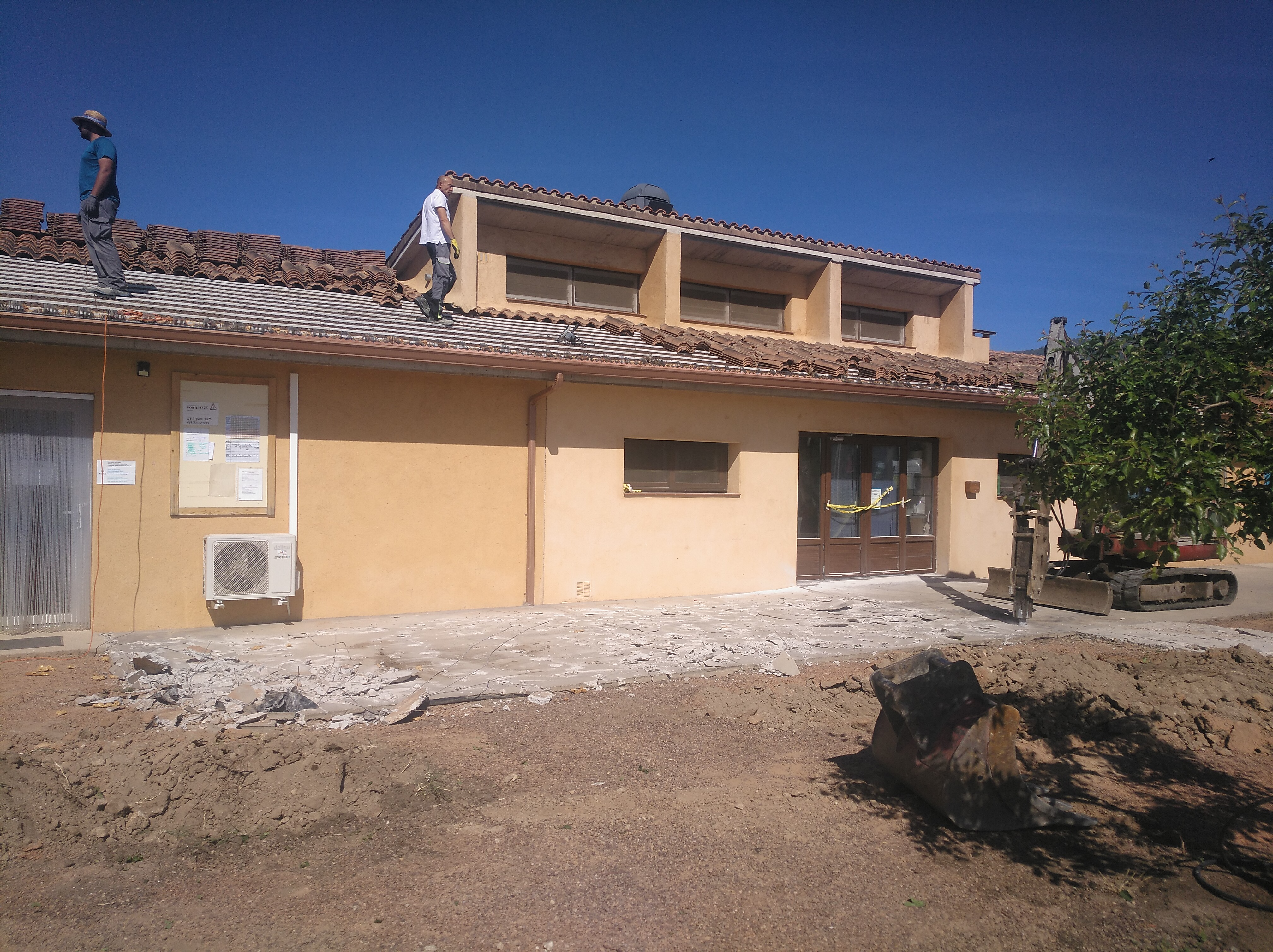

Dentro del mismo proyecto se ha ampliado la oficina de recepción del Manager para hacerla más operativa. Los muebles de la oficina han sido donados por un estudiante antiguo. También se ha instalado un sistema de climatización dentro de la lavandería y se han instalado dos pérgolas para reducir la radiación solar en oficina y lavandería.
Fecha: de enero 2023 a diciembre de 2024
Coste: 215.000€

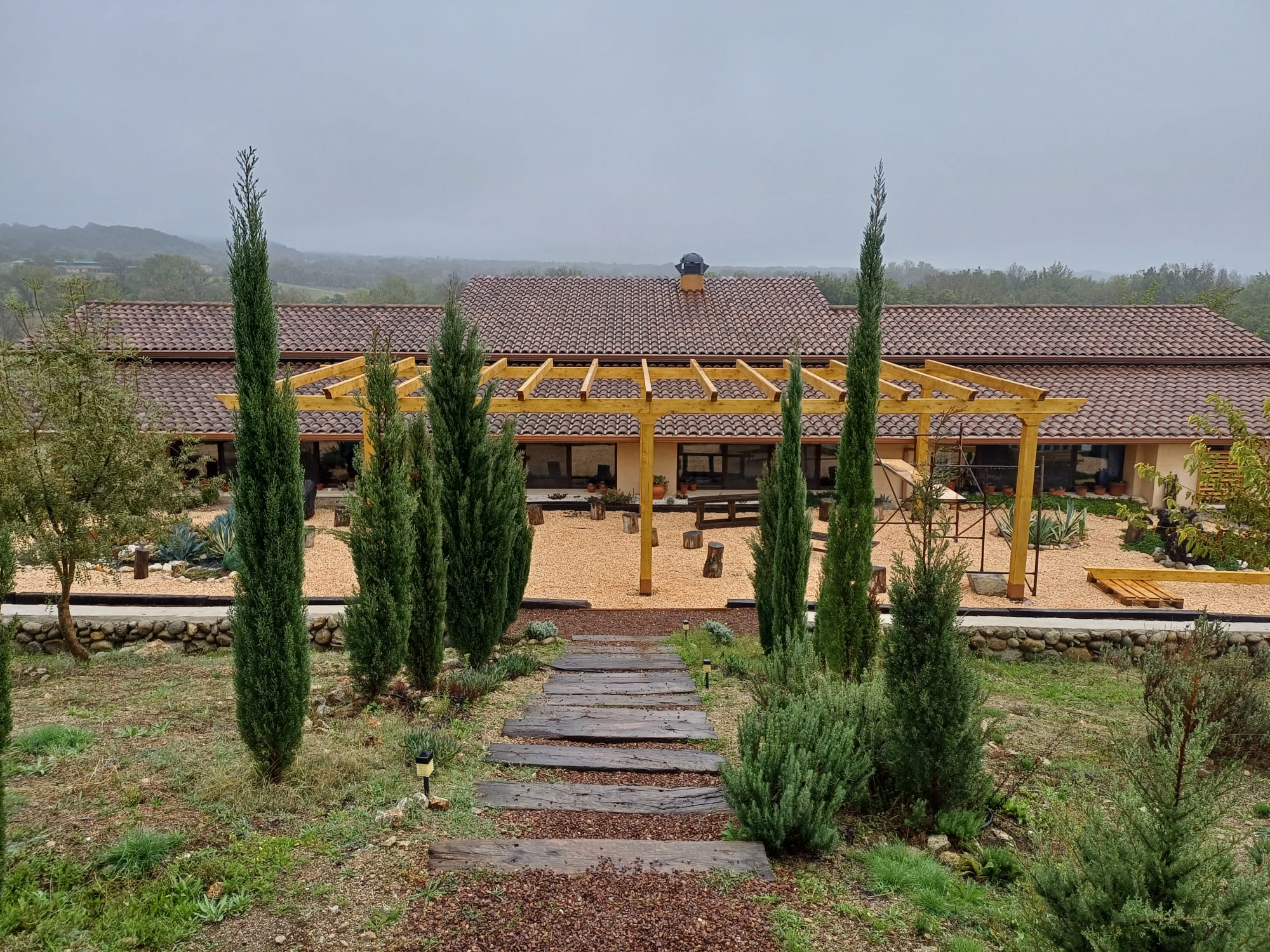

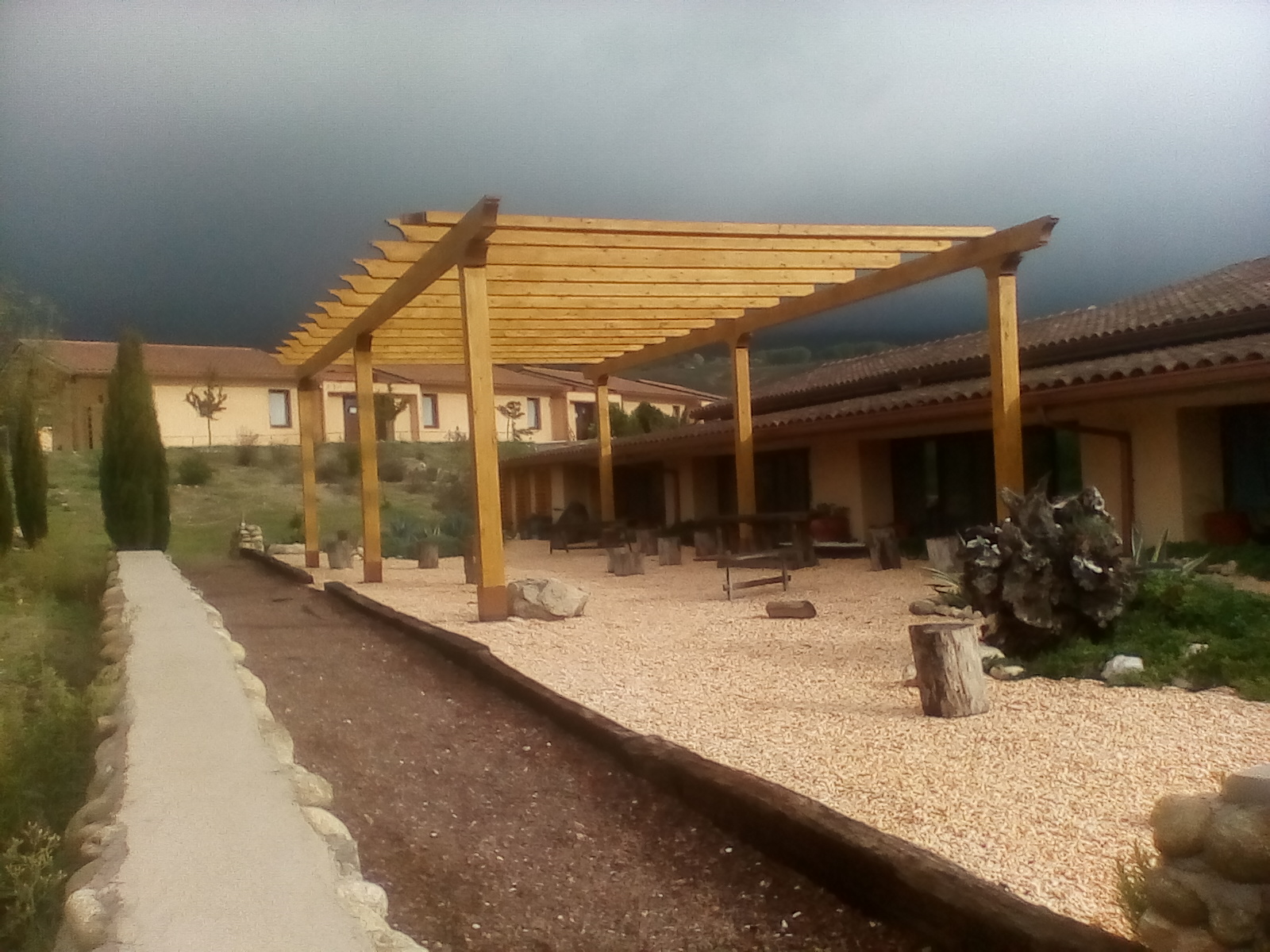

En octubre del 2024 se inició el montaje de una pérgola para cubrir parte del jardín tras comedores, cuyas obras se ha terminado en noviembre. Es un área para uso común de los estudiantes en los días 10 y 11 de curso. También se ha construido una losa para la instalación de la caseta metálica que sirve para guardar las herramientas del centro y tener un mayor cuidado y control de estas.
Fecha: de enero 2023 a diciembre de 2024

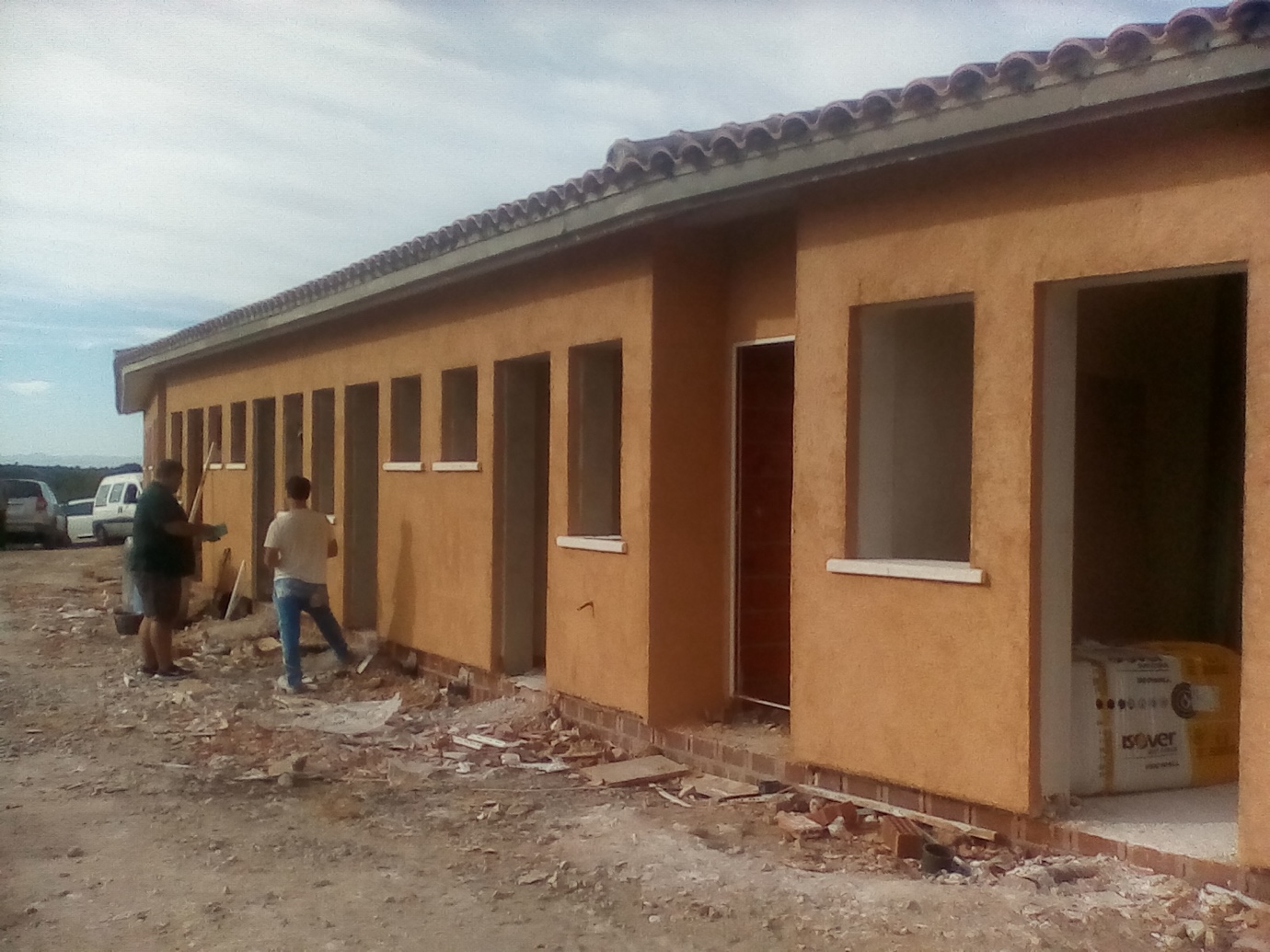

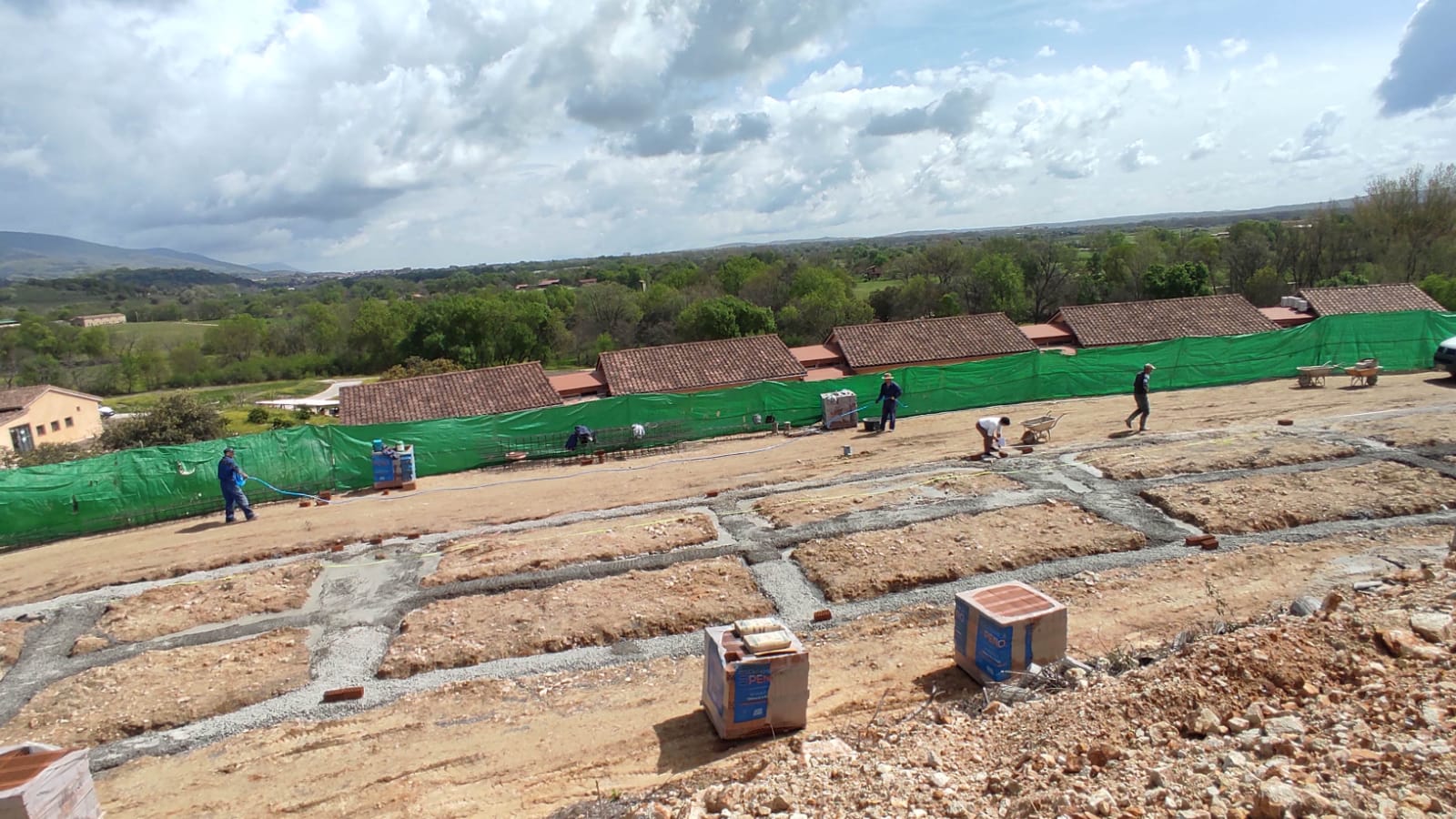

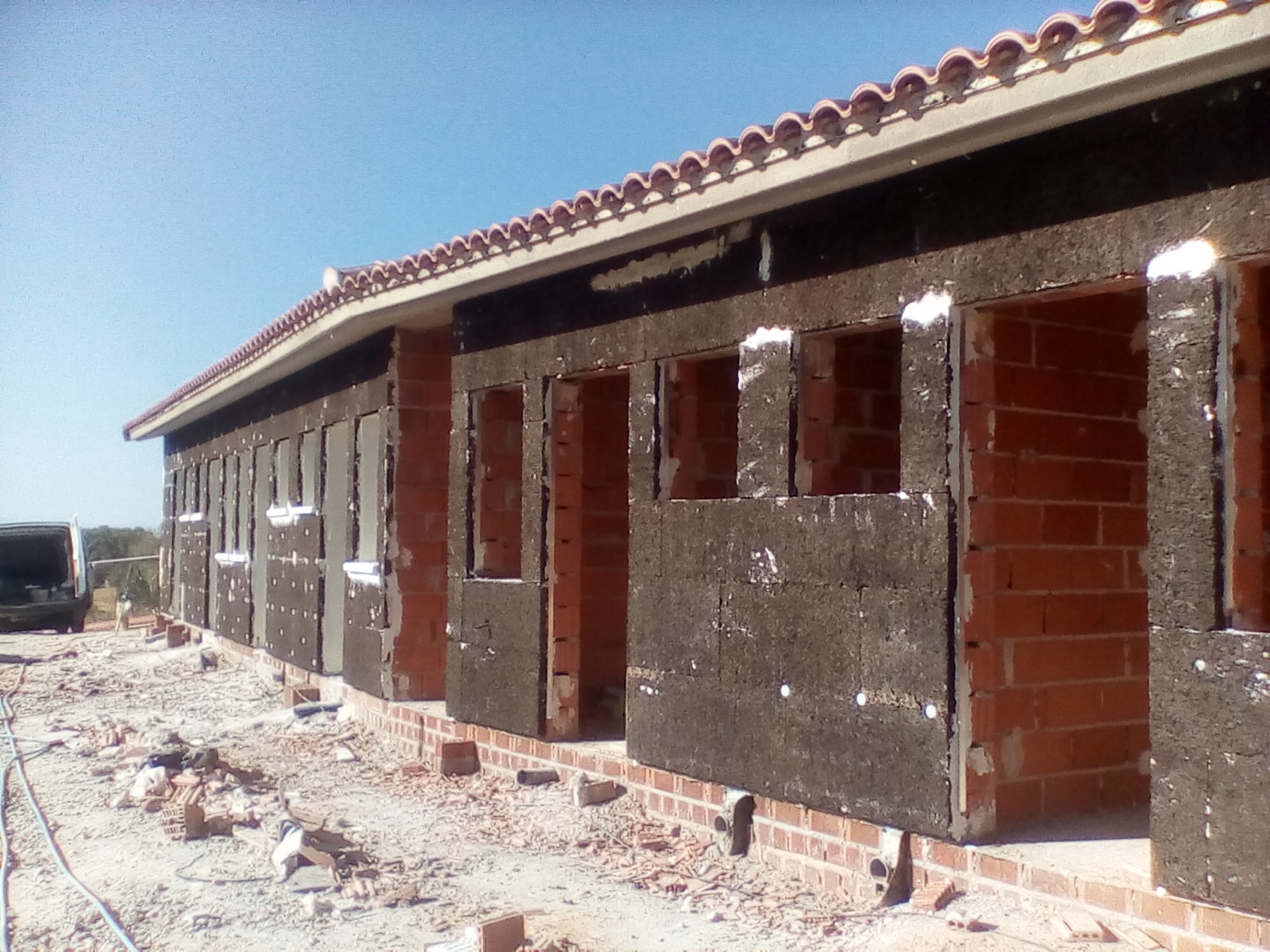

Construcción del bloque de 18 habitaciones individuales y baño de mujeres, Con una superficie útil de 260.05m² y al igual que el edificio de hombres cuenta con dos habitaciones adaptadas. El coste general de esta fase fue de 473.986€. Posteriormente se construyó el mismo edificio simétrico para los estudiantes antiguos hombres.
Fecha: de octubre 2020 a diciembre 2022
Coste: 473.986€

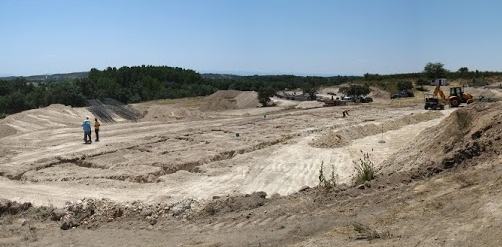

Perforación de varios pozos adicionales para la geotermia con el objetivo de optimizar y mejorar la climatización en la sala de meditación y dormitorios con nuevas perforaciones de unos 100 m de profundidad y con un coste de 24000 €.
Con el sistema instalado en el edificio de servidores han quedado cubiertas todas las necesidades del centro, siendo en total siete instalaciones de climatización (verano-invierno), a la que hay que incluir el sistema de aerotermia para las habitaciones individuales de mujeres. Los edificios que cuentan con este sistema son:
Fecha: de octubre 2020 a diciembre 2022
Coste: 24.000€
Esta habitación dotada con dos camas y cuarto de baño se utiliza para casos especiales y emergencias, por si fuera necesaria en caso de enfermedad de estudiantes y servidores.
Fecha: de octubre 2020 a diciembre 2022
Se mejoraron las instalaciones de alumbrado de todo el centro, además del equipo de audio que permitió llevar a las habitaciones el gong automático que se activa desde la estructura del gong. Este sistema de sonido se ha ido actualizando a medida que se han ido construyendo los diferentes edificios a lo largo del desarrollo del proyecto global.
Fecha: de julio 2016 a octubre 2020
Habilitación de una habitación en el comedor para la instalación de la biblioteca y almacén para guardar los formularios en diferentes lenguas, carteles y material necesario para el día 10 de cursos.
Fecha: de julio 2016 a octubre 2020
En 2017 se llevó a cabo la ampliación de los comedores tanto de hombres como de mujeres lo que evitó que los estudiantes hicieran dos turnos durante los cursos las comidas Esta actuación ha supuesto un incremento de la superficie útil de 163 m².
Fecha: 2017
A finales del 2018 se procede a la construcción de 8 habitaciones individuales para servidores de larga estancia, cuatro al final del edificio de dormitorios comunes para hombres y otras cuatro en el de mujeres. Con una superficie útil de 90,80 m² y un presupuesto de 74.000 euros suponen un gran avance para el confort y privacidad de estos servidores.
Fecha: finales de 2018
Coste: 74.000€

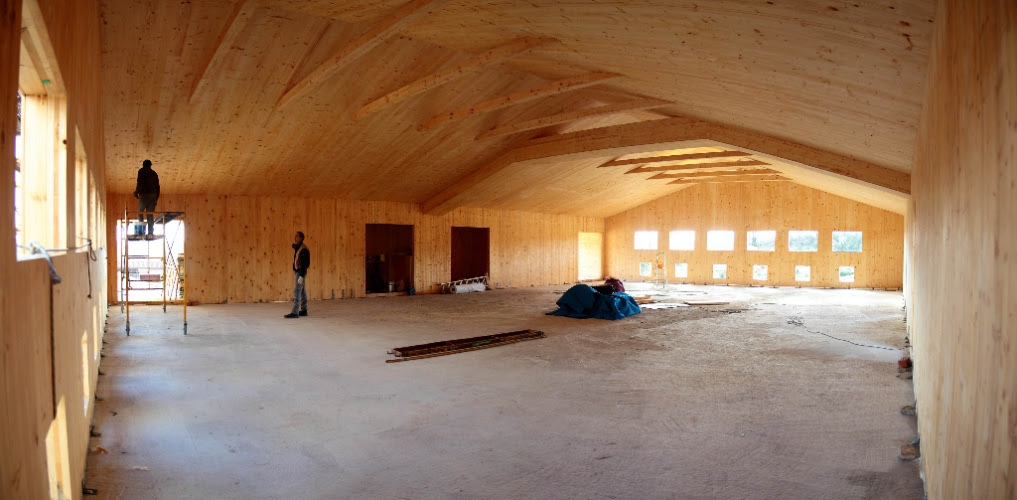

Las salas de meditación principal y pequeña, oficina, cocina y comedores, edificios de habitaciones comunes para estudiantes hombres mujeres, y residencia de profesores comprenden un presupuesto de 1.600.000 €.
Esta primera fase supuso la construcción de la mayoría de los edificios del centro para hacerlo operativo en el desarrollo funcional de los cursos que se comenzaron a impartir desde entonces. Cabe destacar que algunas instalaciones como comedores y oficina se construyeron con la perspectiva de ampliarlos más adelante cuando el dana asi lo permitiera.
Fecha: de enero 2023 a diciembre 2024

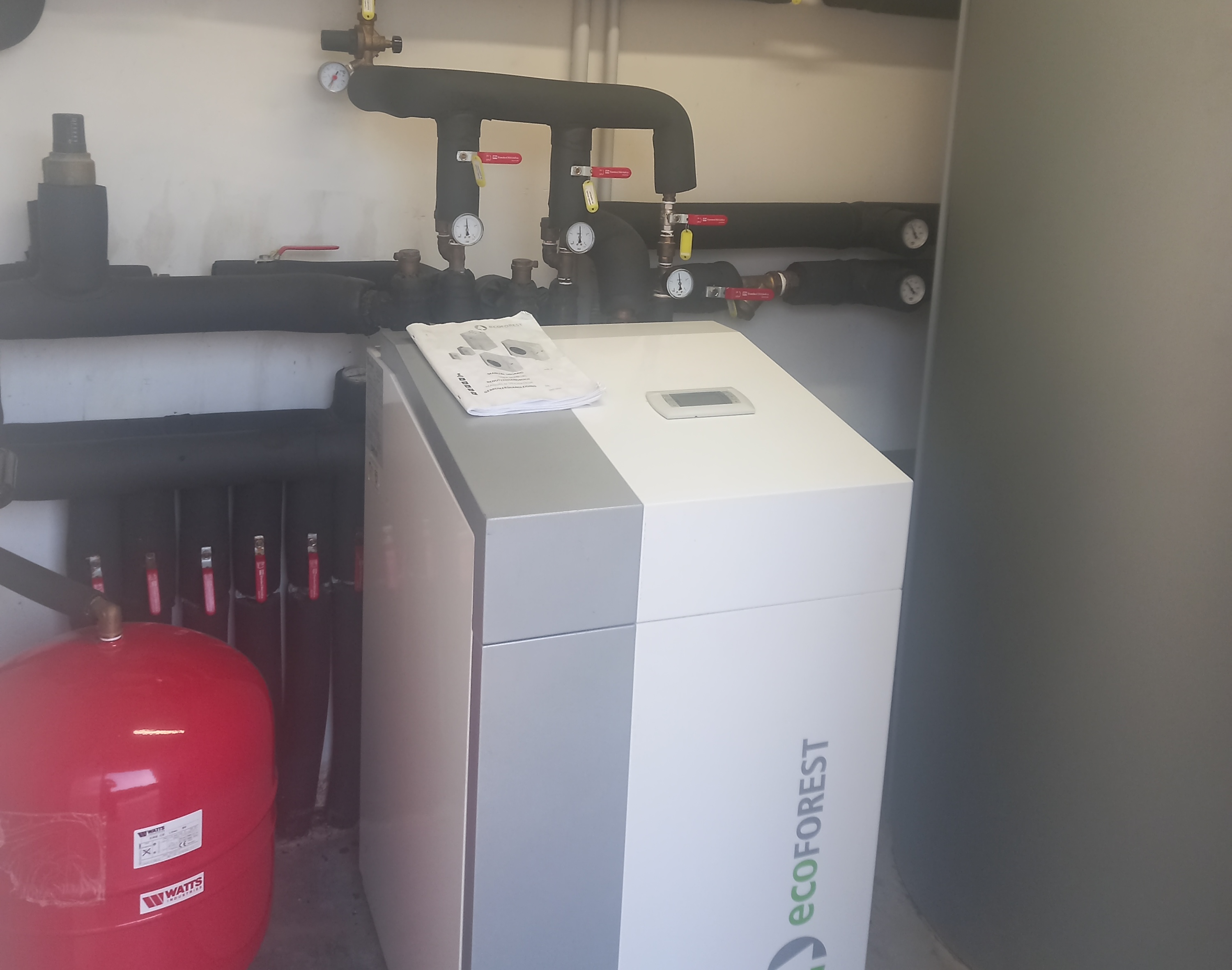

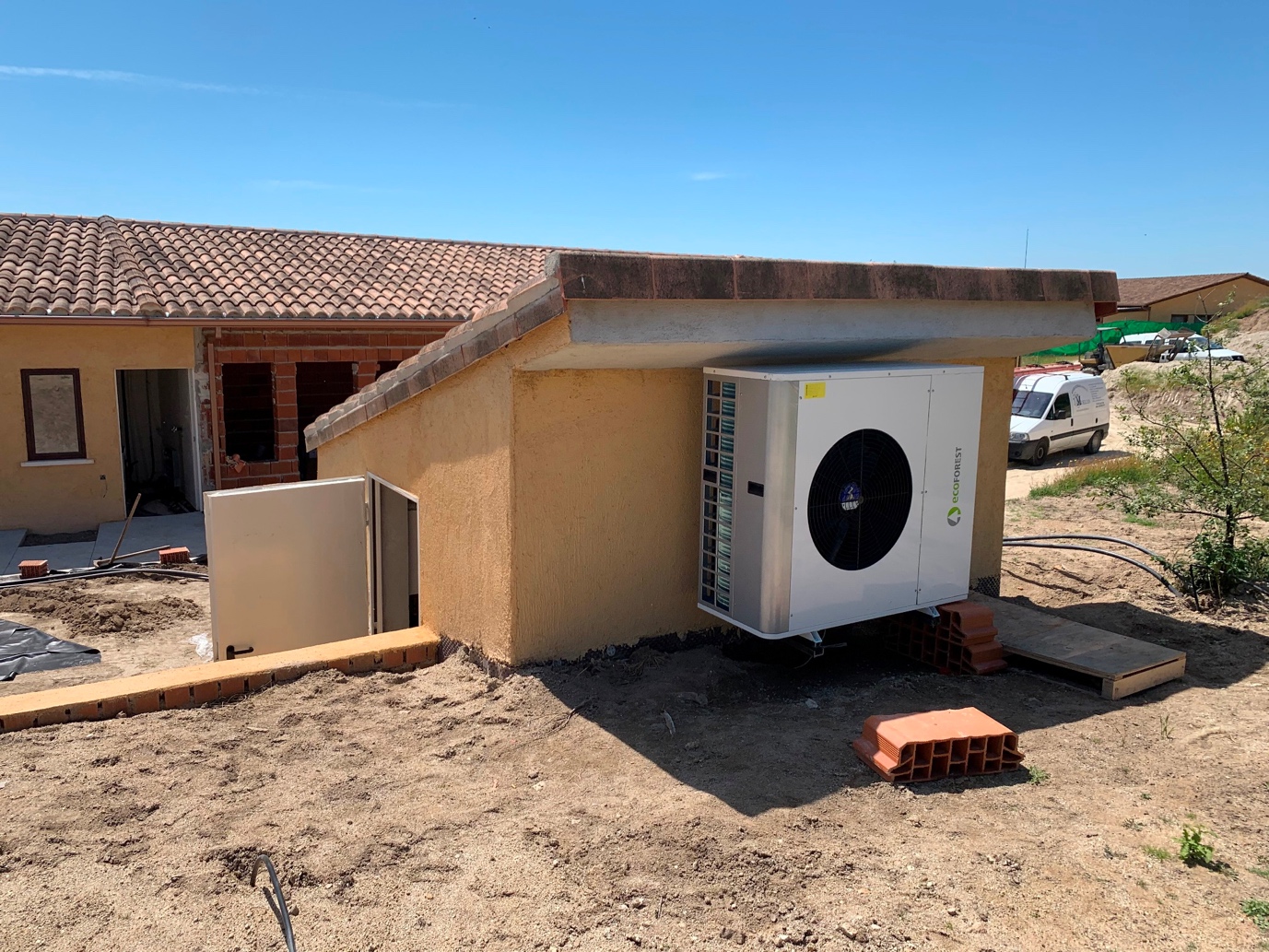

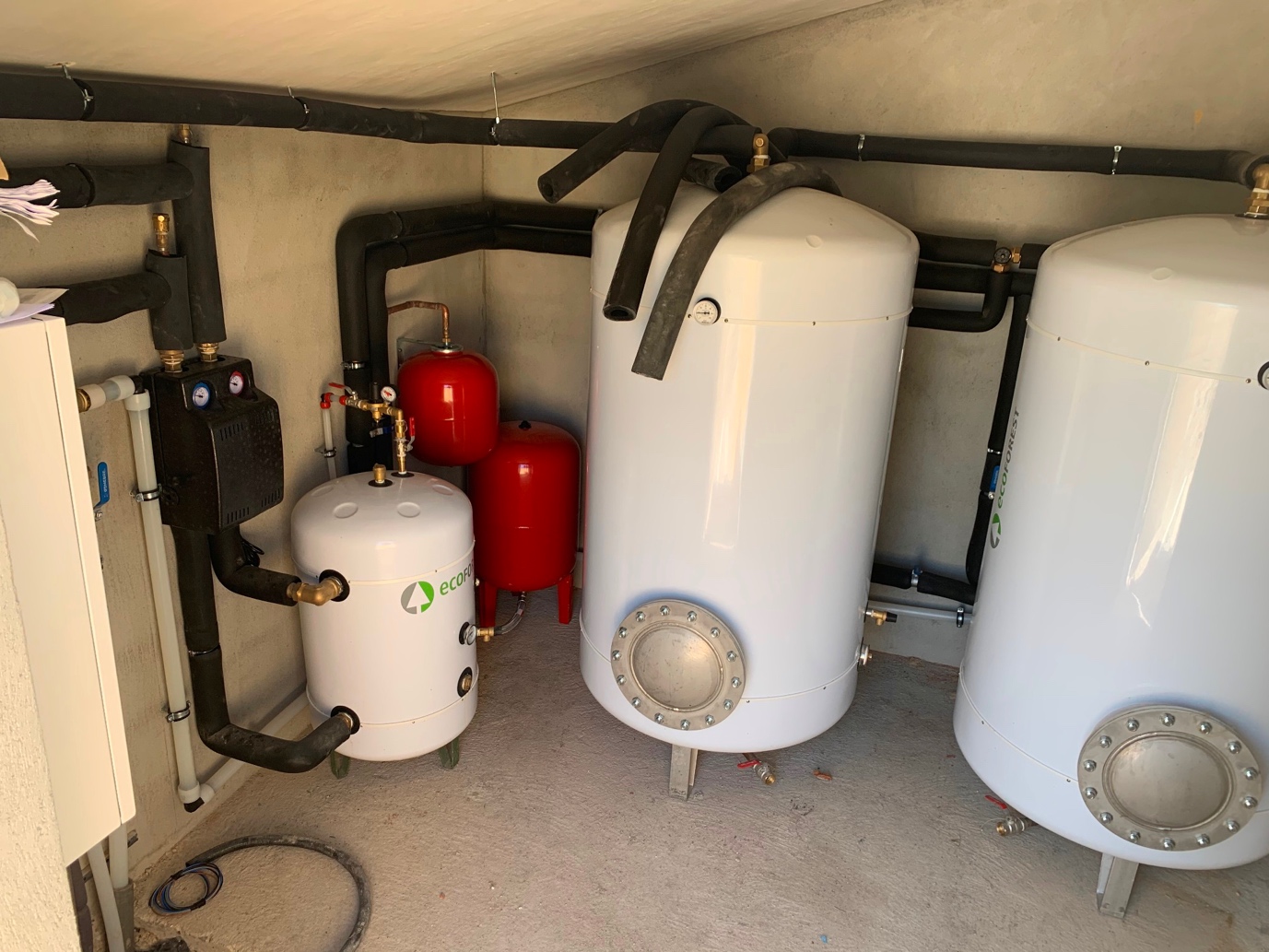

Cada sala está dotada de una bomba de calor Geotérmica para calefacción, producción y almacenamiento de Agua Caliente Sanitaria.

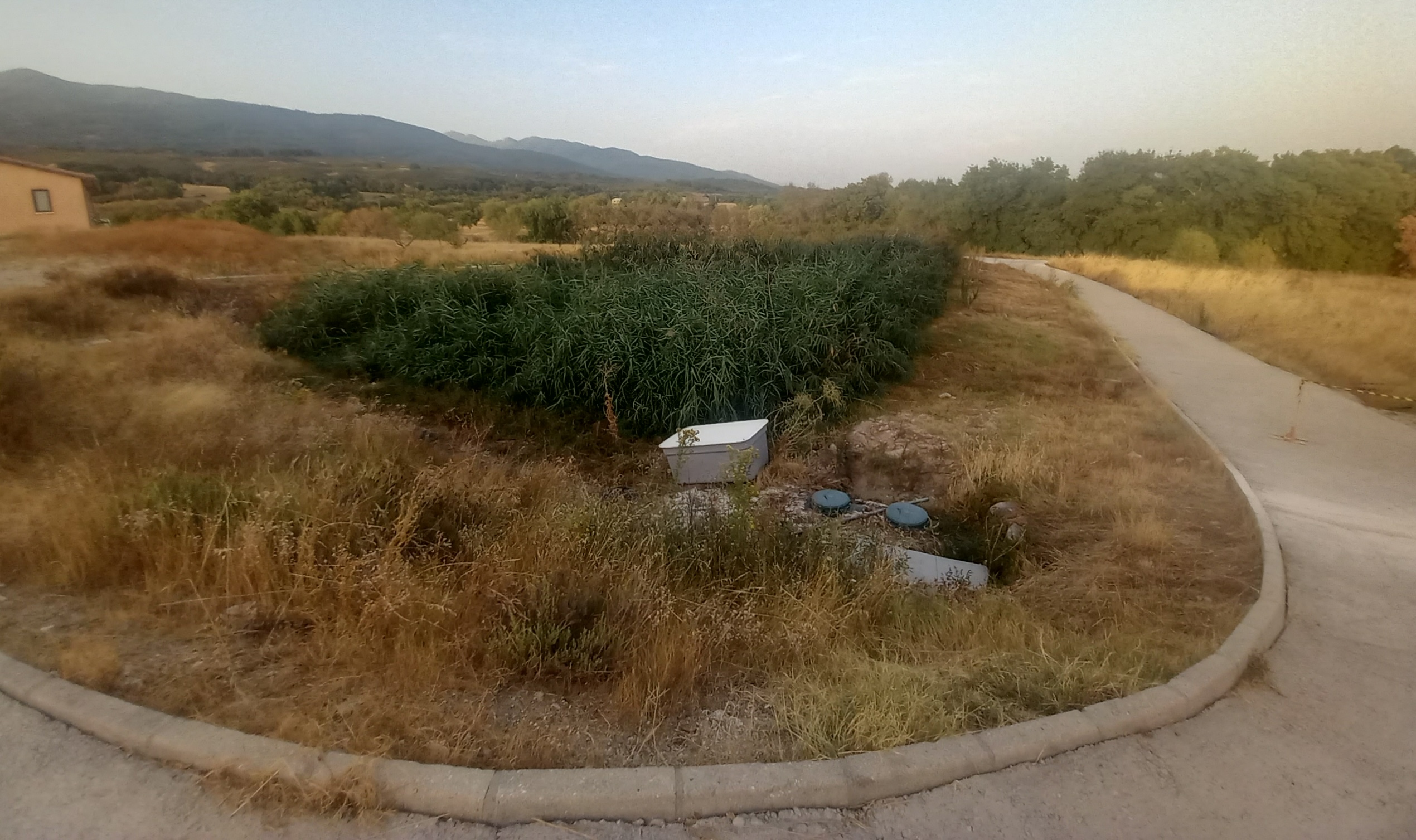

En la sala técnica principal también se instaló el Cuadro general de baja tensión y el sistema potabilizador de agua.
El cuadro general ha tenido que ser cambiado por uno más grande, para adaptarlo a la normativa y que recogiera las instalaciones eléctricas de los diferentes edificios que se han ido construyendo.

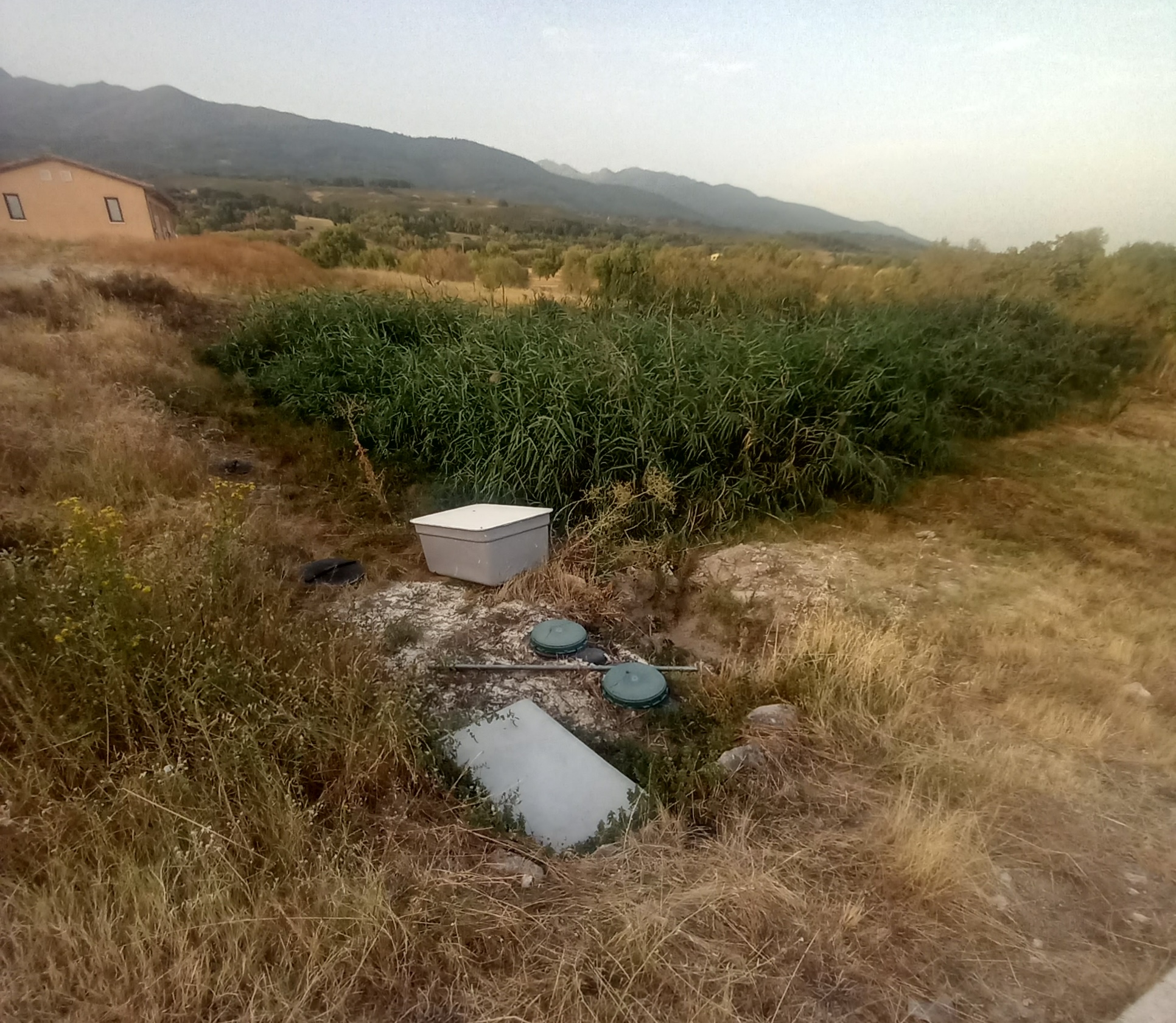

Este sistema de extra potabilización, tal y como exige la normativa aplicable, recoge el agua de los 3 pozos existentes en el centro y tras su cloración los acumula en un pequeño aljibe de 12 m³ donde se encuentran sumergidas las 2 bombas circuladoras que envían el agua a todos los puntos de consumo del centro.
Igualmente, se soterraron todas las canalizaciones de los sistemas de luz y agua de todo el centro, así como el sistema de tratamiento de las aguas negras y las tres balsas ecológicas de cañas (Fito plantas) que depuran dichas aguas para su posterior vertido al arroyo.
Fecha: de enero 2023 a diciembre 2024
